Fliseklæb er det lag, ingen ser, og det, der oftest får skylden, når fliser bliver løse eller hule. Bolius nævner fire typiske årsager til løse fliser: et uegnet eller forkert klargjort underlag, fliser lagt forkert, den forkerte slags klæb og fliser lagt på beton, før fugten er væk. Tre af dem handler om klæbet og bunden. Her er, hvordan du vælger og bruger fliseklæb rigtigt.
Bogstaverne på sækken
Fliseklæb klassificeres efter standarden EN 12004. Koden står på sækken, fx C2TE S1:
| Kode | Betyder |
|---|---|
| C | Cementbaseret klæb |
| D | Dispersionsklæb (færdigblandet) |
| R | Reaktionsharpiks, fx epoxy |
| 1 / 2 | Normal / forbedret ydeevne |
| T | Nedsat glidning: fliserne glider ikke ned ad væggen |
| E | Forlænget åben tid: længere tid til at lægge fliserne |
| S1 / S2 | Deformerbar / meget deformerbar: kan optage bevægelser |
Bolius forklarer, hvorfor fleksibiliteten betyder noget: en modificeret, cementbunden klæb kan optage de små bevægelser, der opstår mellem fliser og underlag ved forskelle i temperatur og fugt. Ren cementbunden klæb kræver konstant fugt under hærdningen og er uegnet i badeværelser.
Hvilken klæb til hvilket underlag?
| Underlag | Det skal du være opmærksom på |
|---|---|
| Ny beton og letbeton | Betonen svinder, mens den tørrer. Ardex' klæb X 77 og X 78 er til beton, der har hærdet mindst 2 til 3 måneder. Brug fleksibel klæb. |
| Sugende underlag, fx gasbeton | Ardex anbefaler at skrabespartle et første lag klæb på, så porerne lukkes, og støv bindes. |
| Gamle fliser | Underlaget skal være fast. Bolius advarer om, at revnede fliser og løse fuger er tegn på, at gulvet ikke er stabilt nok. |
| Gipsvæg | Mindre stiv end beton; Bolius nævner mindre stolpeafstand, stærkere eller to lag plader som afhjælpning. |
| Trægulv og bjælkelag | Bolius fraråder klinker på plader på bjælkelag; en træfiberkonstruktion skal stabiliseres, fx med en ny plade ovenpå. |
| Oliemalede eller glatte vægge | Slibes, eller der påføres en særlig klæb eller primer efter leverandørens anvisning (Bolius). |
| Gulvvarme | Brug en klæb, der er egnet til gulvvarme; både Ardex X 77 og X 78 er det. |
| Beton ude | LIP: mindst 20 MPa trykstyrke, hærdet i mindst 4 uger, og ingen primer. |
Fælles for alle underlag er Ardex' krav: underlaget skal være ru, tørt, fast, vridningsstabilt og fri for støv, slamlag og olie. Støvsug grundigt, før du går i gang.
Vælg tandspartel efter flisens længste kant
Klæbet skal ifølge Ardex lægges på i en mængde, så hele flisens bagside er dækket, når flisen er lagt. Det styres med tandspartlen. Ardex' skema for firkantede tænder:
| Flisens længste kant | Plan bagside | Ujævn bagside |
|---|---|---|
| Op til 5 cm | 3 x 3 mm | 4 x 4 mm |
| 5 til 10,8 cm | 4 x 4 mm | 6 x 6 mm |
| 10,8 til 20 cm | 6 x 6 mm | 8 x 8 mm |
| 20 til 30 cm | 8 x 8 mm | 10 x 10 mm |
| 30 til 40 cm | 10 x 10 mm | 12 x 12 mm |
| 40 til 50 cm | 12 x 12 mm | 14 x 14 mm |
| 50 til 60 cm | 14 x 14 mm | Bagsmør flisen |
| Over 60 cm | Klæb på både flise og underlag: mindst 12 mm på underlaget, 6 mm på flisen |
Andre kilder er lidt mildere: Dansk Flise Lager bruger typisk 10 mm til 60 x 60 cm på et jævnt underlag og bagsmører fliser over 55 cm. Bolius bruger 6 mm til 15 x 15 cm vægfliser. Er du i tvivl, så løft ("slagt") en flise lige efter, du har lagt den. Ardex anbefaler at gøre det jævnligt: er der kanaler eller hulrum i klæbet på bagsiden, skal du bruge større tænder eller bagsmøre.

Udendørs: dobbeltklæbning er et krav
LIP kalder fuldlimning af udendørsfliser for en absolut nødvendighed. Vand, der trænger gennem cementfugerne, løber ind i hulrum og spartelspor i klæbet, og når det fryser og udvider sig, sprænges klæbet, og fliserne bliver løse. Fuld kontakt sikres kun med dobbeltklæbning: klæb på hele flisens bagside og på underlaget, typisk en 10 x 10 eller 12 x 12 mm tandspartel på underlaget ved fliser fra 30 x 30 cm og 6 x 6 mm på flisens bagside, som glittes med den glatte side. Mere om fliser ude i Fliser udendørs: sådan vælger du frostsikre fliser.
Hvor meget klæb skal du bruge?
Ardex oplyser forbruget på glatte underlag for sit klæb X 78: ca. 1,3 kg pr. m² med 3 mm tandspartel, 2,1 kg med 6 mm, 2,7 kg med 8 mm og 3,0 kg med 10 mm. LIP angiver 1,3 til 3,9 kg pr. m² for sin Multi Fliseklæb afhængigt af flisestørrelse og underlag.
Eksempel: 20 m² gulv med 30 x 30 cm fliser og plan bagside kræver efter skemaet en 8 mm tandspartel. Med 2,7 kg pr. m² bliver det ca. 54 kg, altså tre sække á 20 kg. Bagsmører du, kommer der mere til. Flise-beregneren foreslår tandspartel efter format og regner klæbet med.
Tre eksempler mere, regnet på samme måde:
- Badeværelsesgulv på 5 m² med 30 x 60 cm fliser. Den længste kant er 600 mm. Ardex' skema siger 14 mm tand eller bagsmøring ved 500 til 600 mm, og Dansk Flise Lager bagsmører fliser over 55 cm. Regnet med 12 mm tand på underlaget (3,9 kg pr. m², det højeste forbrug, LIP oplyser) og 6 mm på bagsiden (2,1 kg pr. m²) bliver det 6,0 kg pr. m², altså ca. 30 kg.
- Væg over et køkkenbord på 3 m² med 15 x 15 cm fliser. Bolius nævner 6 x 6 mm tand til den størrelse på væg. Med 2,1 kg pr. m² bliver det ca. 6,3 kg.
- Altan på 8 m² med 40 x 40 cm fliser i klæb ude. LIP's dobbeltklæbning med 12 mm tand på underlaget og 6 mm på bagsiden giver de samme 6,0 kg pr. m², i alt ca. 48 kg.
Tallene gælder glatte underlag. LIP's spænd fra 1,3 til 3,9 kg pr. m² viser, at både underlaget og flisestørrelsen flytter forbruget meget, så regn med lidt ekstra. Bland kun så meget ad gangen, at du kan nå at lægge det, før klæbet danner skind: Ardex skriver, at ilægningstiden typisk er 30 til 60 minutter.
Sådan lægger du fliser i klæb
Fremgangsmåden er fra Ardex' anvisning:
- Bland rigtigt: hæld rent, koldt vand i en ren spand først, derefter pulveret. Rør i mindst 2 minutter, lad blandingen hvile 2 til 3 minutter, og rør igen. Tilsæt ikke vand bagefter.
- Skrabespartel et tyndt lag med tandspartlens glatte side, så klæbet arbejdes ind i underlaget.

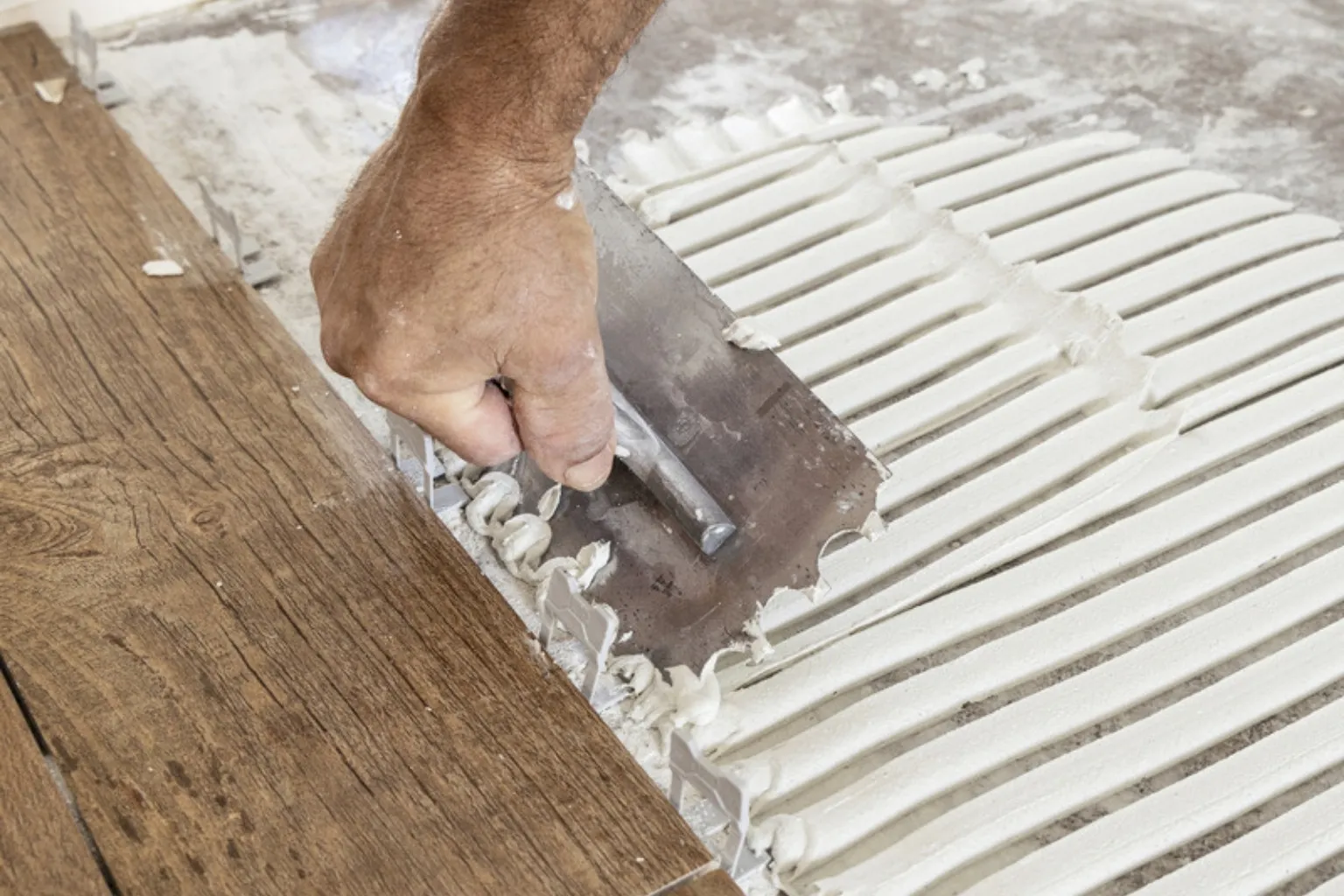

- Træk klæbet igennem med tandsiden, mens det første lag er vådt. Hold spartlen i ca. 80 grader, så strengene bliver skarpe og ens.
- Læg flisen, tryk den ned, og skub den en limstreng frem og tilbage, før den rettes på plads.
- Hold øje med tiden. Ilægningstiden er typisk 30 til 60 minutter; derefter danner klæbet skind og hæfter ikke. Korrigeringstiden er typisk 15 til 30 minutter.
- Arbejd over +5 °C. Alle tider i databladene gælder ved 20 °C; kulde forlænger dem, varme og træk forkorter dem.
Bolius anbefaler at starte midt i rummet og arbejde ud mod væggene, så skæringerne bliver ens. Hvor lang tid der skal gå, før der fuges, står i databladet: Ardex nævner fra 1 til 24 timer, og X 77 kan fuges på væg efter ca. 8 timer og på gulv efter ca. 24 timer.
Badeværelset
I vådrum gælder bygningsreglementets § 339: gulve og vægge i den vandbelastede del skal være vandtætte, og vand på gulvet skal ledes til gulvafløb. Bolius skriver, at der i dag skal lægges vådrumsmembran under de mest fugtbelastede zoner, og at ren cementklæb er uegnet. Membran og klæb skal passe sammen; følg producentens system og anvisning.
Gamle fliser og asbest
Skal du fjerne gamle fliser, så tjek alderen. Bolius advarer om, at fliser sat op frem til ca. 1980 kan sidde i fliseklæb med asbest. Du kan ikke se det, og medmindre en analyse udelukker det, må du ikke selv tage fliserne ned; det skal en professionel med den rette uddannelse gøre. Hvem der i øvrigt må lægge fliser, står i Fliselægger eller flisemurer.
Alle guider om lægning: Lægning og mønstre.
